ในช่วงนี้ผู้คนที่มีบ้านเป็นของตนเอง ให้ความสนใจและเลือกจะติดตั้งโซล่าเซลล์เพื่อลดการใช้พลังงานไฟฟ้าลง ไม่ว่าจะเป็นบ้านธรรมดา หรือ บ้านจัดสรร ในวันนี้จะมารีวิวภาพการติดตั้งแผงโซล่าเซลล์ หมู่บ้านเศรษฐสิริ พระราม 5 ขอขอบคุณ คุณภูริพัฒน์ ที่เลือกติดตั้งกับเรา Nk Solar นะคะ
ความต้องการของลูกค้า
บ้านของลูกค้าอยู่ในหมู่บ้านจัดสรร ต้องการติดตั้งเพื่อผลิตไฟฟ้าใช้เองในตอนกลางวัน เพราะกลางวันมีการใช้ไฟค่อนข้างเยอะ บ้านลูกค้าเป็นระบบไฟ 3 เฟส ต้องการติดตั้งที่ 5kw ที่จะสามารถช่วยลดค่าไฟในตอนกลางวันได้ประมาณ 2,500 บาท ต่อเดือน และลูกค้ายังได้ทำขายไฟคืนการไฟฟ้าได้อีกด้วย ได้ประโยชน์อีกต่อนึงเลยทีเดียว
รายละเอียดการติดตั้ง
แผงโซลาเซลล์ Tier 1 ยี่ห้อ Longi Mono Half Cut รุ่น Hi-MO5-LR5-72HTH ขนาด 580W จำนวน 10 แผง
อินเวอร์เตอร์ Huawei รุ่น Sun2000-5KTL-M1
- Huawei Smart Sensor Power
- Huawei Smart Dongle
- สายไฟ DC & AC – DC Fuse , AC Surge and Breaker Protection Box
- ท่อ Conduit IMC , EMT and Other
- และอุปกรณ์ติดตั้งครบชุดที่มีคุณภาพ และ มาตรฐาน
การรับประกันจาก NK Solar
- อินเวอร์เตอร์รับประกัน 10 ปี
- งานติดตั้ง รับประกัน 10 ปี
- แผงโซลาร์ รับประกัน 25 ปี
- ล้างแผงและตรวจเช็คระบบ ฟรี 3 ปี ปีละ 1 ครั้ง
ขั้นตอนการดำเนินงาน
- เบื้องต้นลูกค้าได้ทักเข้ามาสอบถามปรึกษาเรื่องการติดตั้ง เช่นว่ามีการใช้ไฟเท่าไหร่ ค่าไฟเท่าไหร่ บ้านใช้ไฟ3เฟส จะขายไฟได้ไหม ค่าใช้จ่ายยังไงบ้าง
- ทางNk Solar ได้ขอข้อมูลเช่นรูปบ้าน โลเคชั่น ตำแหน่งตู้เมนเบรกเกอร์ เพื่อประเมินเบื้องต้น และได้มีการเสนอราคา รายละเอียดต่างๆ ให้ลูกค้าทราบในเบื้องต้นเพื่อประกอบการตัดสินใจ และนัดสำรวจหน้างาน
- เมื่อตกลงติดตั้งแล้ว ทางNk Solar ได้ทำและจัดส่งเอกสารสัญญาว่าจ้าง ใบแจ้งหนี้ ใบรับประกันเป็นต้น ให้ลูกค้าทราบและเซ็นเอกสารกลับมาให้ทางNK Solar ดำเนินการขั้นต่อไปหลังติดตั้งแล้วเสร็จ
- ในวันติดตั้งทางทีมงานได้นำแผงโซล่าเซลล์ อินเวอร์เตอร์ ท่อ สายไฟ อุปกรณ์ต่างๆลงหน้างาน และทำการติดตั้งแผงโซล่าเซลล์ขึ้นบนหลังคา ติดตั้งอินเวอร์เตอร์ ตู้คอมบายเนอร์ เดินท่อ เดินสายไฟต่างๆ และทำการเชื่อมต่อระบบ การติดตั้งใช้เวลาเสร็จในหนึ่งวัน และสามารถใช้งานได้ทันที ดูการผลิตไฟผ่านแอพพลิเคชั่นในมือถือ
- ก่อนวันติดตั้งลูกค้าได้ชำระค่ามัดจำงวดแรกเพื่อยืนยันการติดตั้ง และส่วนสุดท้ายหลังการติดตั้งและทดสอบระบบเสร็จสิ้นหลังจากติดตั้งและทดสอบระบบแล้ว
- ขั้นตอนต่อไปคือการดำเนินการขออนุญาตกับหน่วยงานที่เกี่ยวข้อง ซึ่งทางNk Solar จะเป็นผู้ดำเนินการให้
- (ระยะเวลาดำเนินการของแต่ละเขตจะไม่เท่ากัน) ประมาณ 2-4เดือน

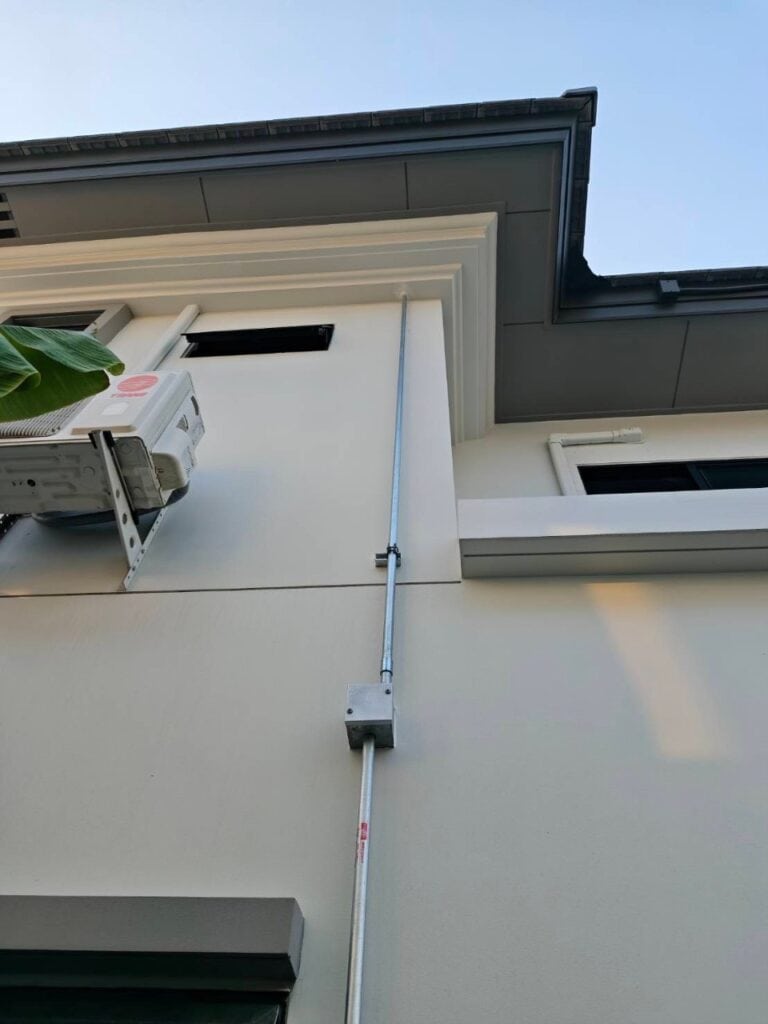

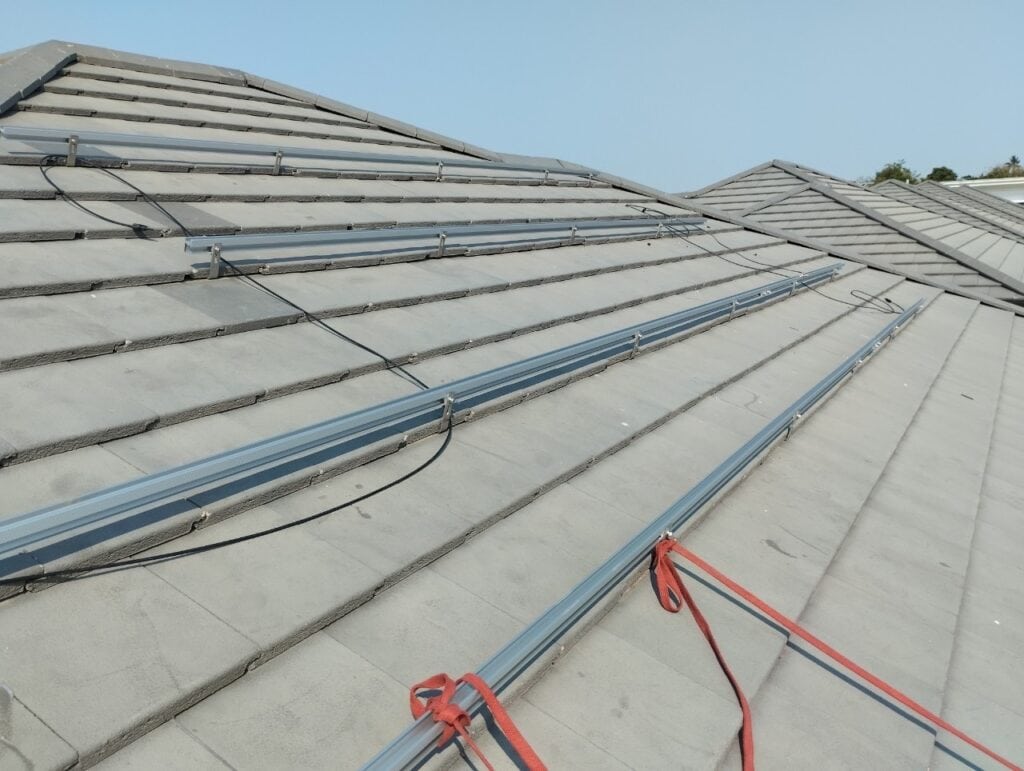

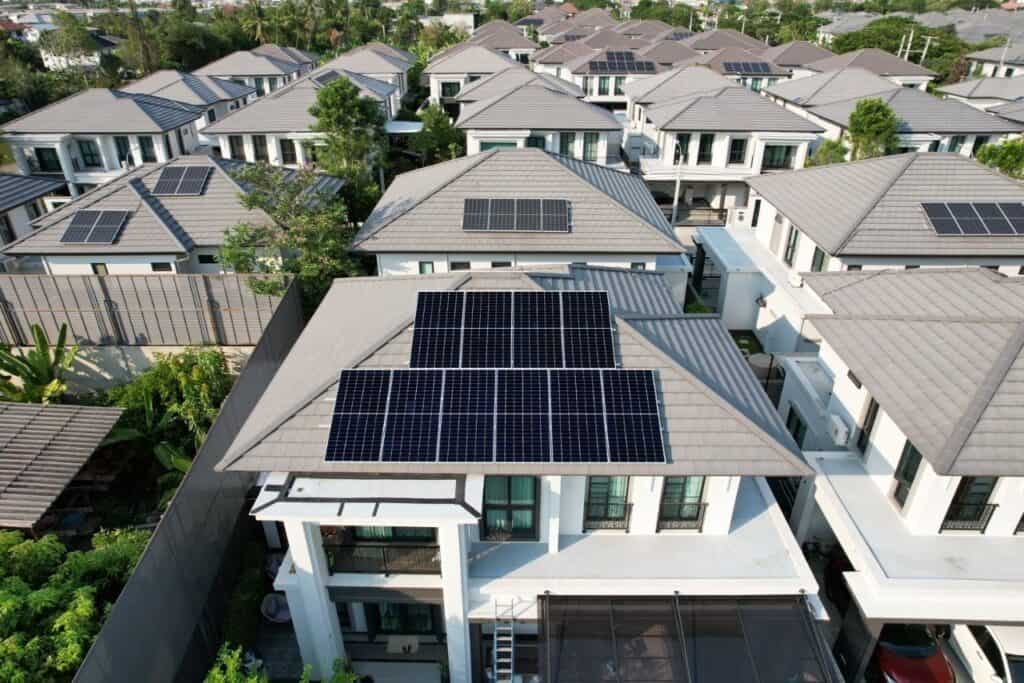

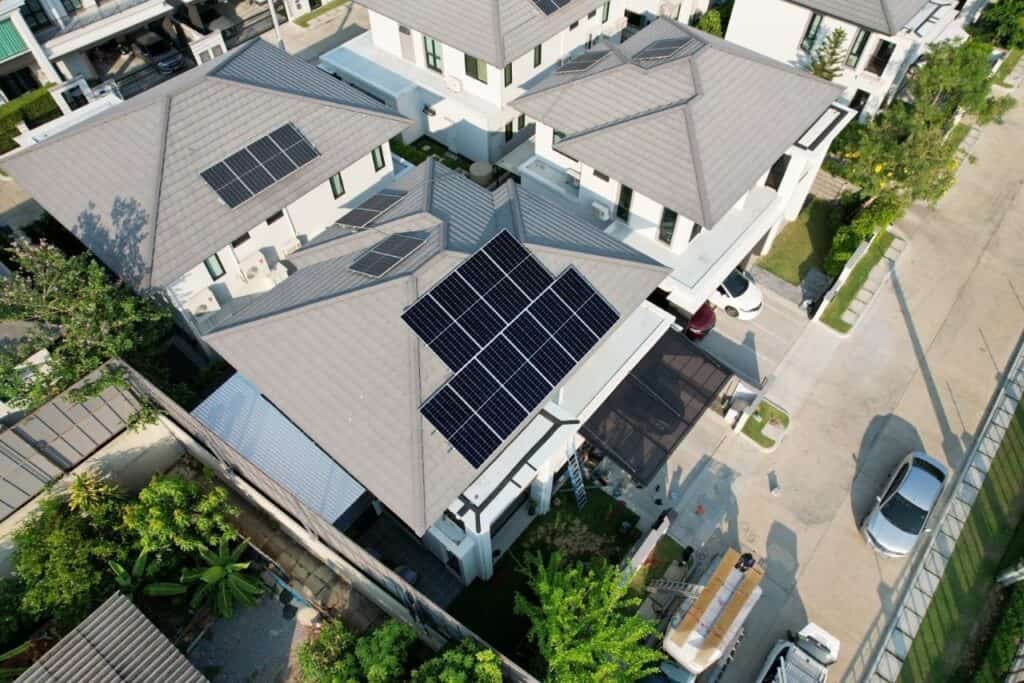

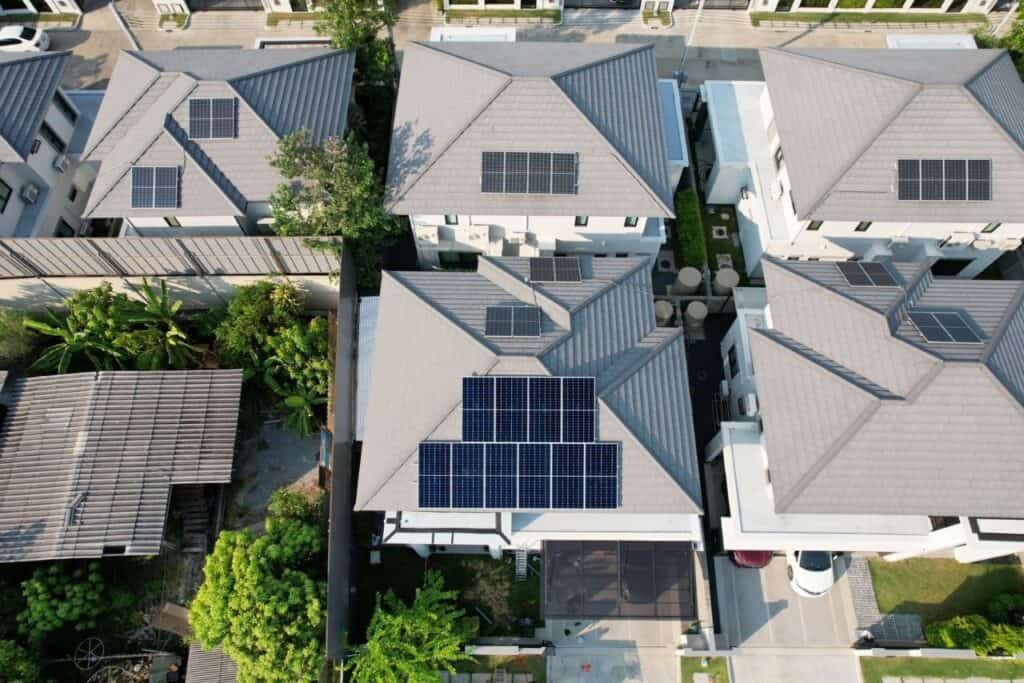

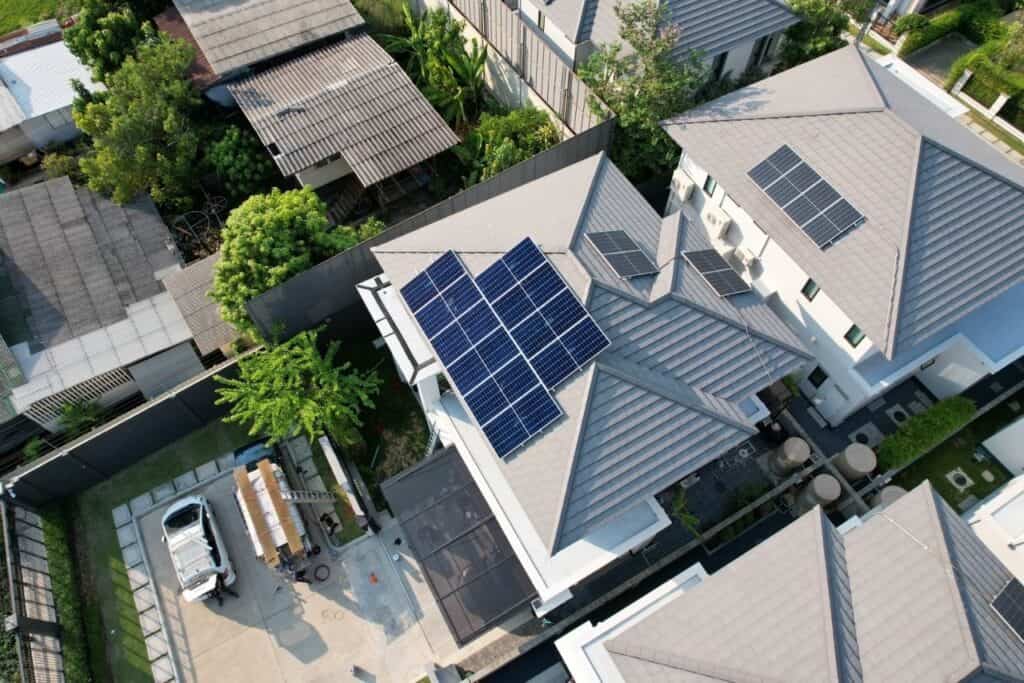

รูปภาพการติดตั้ง
สรุป
ขอขอบคุณ คุณ ภูริพัฒน์ ที่ให้ความสนใจและติดตั้งกับทาง NK Solar Group ขอขอบคุณลูกค้าทุกท่านที่เลือก และไว้ใจให้ทางเราดูแล ตั้งแต่ปรึกษา ออกแบบติดตั้ง ไปตลอดจนถึงการดำเนินเอกสารต่างๆ จนจบงาน หากท่านใดสนใจอยากจะติดตั้ง ทางเรายินดีให้บริการเสมอนะคะ สอบถามเพิ่มเติมได้ที่ Line : @NKSolarGroup หรือ โทร. 0644152594
